Arbeiten vom 27.7.-7.8.2026, u. a. Installation der PV-Module
Aktualisiert: 19. Aug.
In der letzten Juli- und der ersten Augustwoche 2026 fanden folgende Arbeiten an unserem Haus statt:

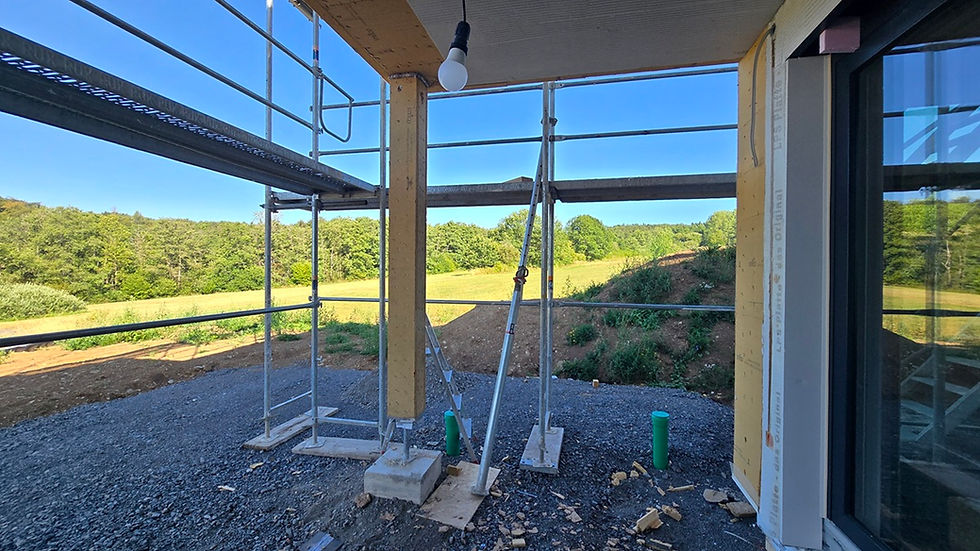

Die wegen der Lieferung eines falschen Fußteils noch nicht montierte Säule an der Terrassenecke konnte nun montiert werden.
Außerdem wurden drei bisher noch fehlende Innenfensterbänke montiert und die abgehängten Decken im Obergeschoss mit Gipskartonplatten beplankt.

In allen Bädern und im Technikraum (für das Ausgussbecken) wurden die Installationswände gebaut. Die Duschen erhielten eine "Umrandung" aus OSB-Platten, da hier kein Estrich hineinkommen wird.
Alle für das Verlegen von Rohren und Kabeln geöffneten Wandteile wurden mit Steico-Dämmung (ebenfalls Holzfaser, aber nicht lose wie Isowood sondern in Matten gepresst) gefüllt und dann wieder verschlossen.
Außerdem wurden die Raffstores in die Kästen oberhalb der Fenster montiert. Da deren Führungsschienen erst nach Fertigstellung des Außenputzes montiert werden, sah man von ihnen jetzt noch so gut wie gar nichts, nur direkt am Fenster nach oben schauend konnte man die Unterseite des Raffstores sehen.

Die Armierer der von Isowoodhaus Holz & Raum beauftragten Firma Tanriverdi aus Wetzlar arbeiteten zunächst zwei Tage lang an der Fassade unseres Hauses. Wegen verspäteter Materialnachschub-Lieferung konnten sie die Arbeiten jetzt noch nicht fertigstellen.

Im Inneren des Hauses war als Vorbereitung auf den Estrich bereits der untere Teil der Bautreppe abgeschnitten und die Treppe dafür seitlich nach oben verstärkt worden.

Am 3. und 4. August 2026 montierte die Firma Solarfloor aus Ransbach-Baumbach die Solarmodule auf unserem Hausdach. Im Foto oben die Montage der Schienen, unten die fertig installierten Solarmodule. Wegen der Höhe der WC-Entlüftung und des Schwanenhalses, durch den die Kabel der Module hinunter in den Technikraum führen, konnten leider zwei geplante Module nicht installiert werden. Auf die Fläche, die man hinten links sieht, können leider ebenfalls keine Module verlegt werden, da sich hier erstens eine weitere WC-Entlüftung befindet und der verbleibende Platz genau an der Südecke liegt, wo die Attika den größten Teil der Module dauerhaft verschatten würde.

Am 4.8.2026 montierten außerdem die Dachdecker der von Isowoodhaus Holz & Raum beauftragten Firma JS Bedachungen aus Drolshagen die Attikaabdeckungen auf dem Hausdach (oben) und dem Garagendach mit der angegliederten Eingangsüberdachung (unten).


Am 7.8. konnten die Armierer dann ihre Arbeit fortsetzen und auch fertigstellen. Die Außenwände unseres Hauses waren nun ringsum einheitlich weiß. Natürlich noch nicht so weiß wie es nach dem Außenputz sein wird, aber für die momentane Optik machte es schon viel aus, dass die holzfarbenen Stellen nun alle verschwunden waren.

Ebenfalls am 7.8. verlegte der von Isowoodhaus Holz & Raum beauftragte Estrichleger Arslan Bau GmbH aus Wetzlar in beiden Etagen unseres Hauses die Dämmung unter der Fußbodenheizung. Im Foto oben sieht man nur die verlegten Dämmplatten, unten das Ganze mit Zementgemisch über den Leitungen sowie in den Fugen zu Wänden und zwischen den Dämmplatten.
